Витебские энергетики готовят мини-ТЭЦ «Восточную» к отопительному сезону

logo
Пятница, 14.08.2026 08:43 | Рубрика: Общество
0137
В Витебске продолжается подготовка объектов теплоснабжения к предстоящему отопительному сезону.


Один из ключевых этапов ремонтного периода проходит на мини-ТЭЦ «Восточная» филиала «Витебские тепловые сети». Этот энергообъект является одним из важнейших теплоисточников областного центра. Он обеспечивает тепловой энергией жилые дома, промышленные предприятия и административные здания северо-восточной части города, а также микрорайон Билево. От стабильной работы теплоисточника напрямую зависит комфорт третьей части жителей Витебска. Мини-ТЭЦ «Восточная» ведет отсчет своей истории с 1965 года. С 1980-го бывший энергообъект завода «Эвистор» эксплуатирует филиал «Витебские тепловые сети». До 1986 года он работал на мазуте, теперь потребляет газ, а мазут остается резервным топливом.

В рамках годового графика ремонтов, как рассказал начальник мини-ТЭЦ Глеб Маханов, на объекте выполняется три крупных ремонта: средний ремонт водогрейного котла № 8, капитальный ремонт парового котла № 5 и капитальный ремонт паровой турбины № 1.

Уже выполнен капитальный ремонт парового котла № 5, а также на водогрейном котле № 8 в июне приступили к работам по среднему ремонту с сверхтиповым объемом. Они будут завершены во второй половине августа. Стоит отметить, что работы по техническому диагностированию оборудования проводятся собственными силами филиала «Витебские тепловые сети». Параллельно выполняется очистка поверхностей нагрева, ремонт конвективной шахты и обшивки холодной воронки, ревизия горелочных устройств и трубопроводной арматуры. Также предстоит восстановить тепловую изоляцию и обмуровку котла. Один из наиболее масштабных этапов – замена 132 полусекций его конвективной части. Большую часть этих работ специалисты подрядных организаций уже завершили. Все мероприятия выполняются в соответствии с утвержденным графиком.


В самом разгаре и ремонт паровой турбины № 1 мини-ТЭЦ «Восточная», который начат 27 июля.

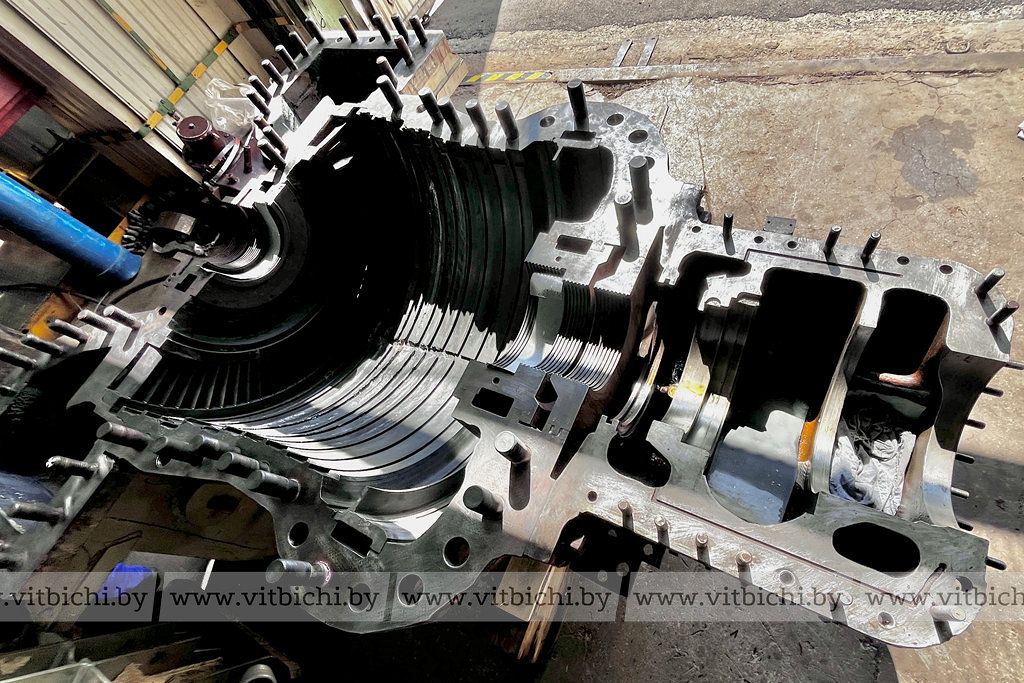

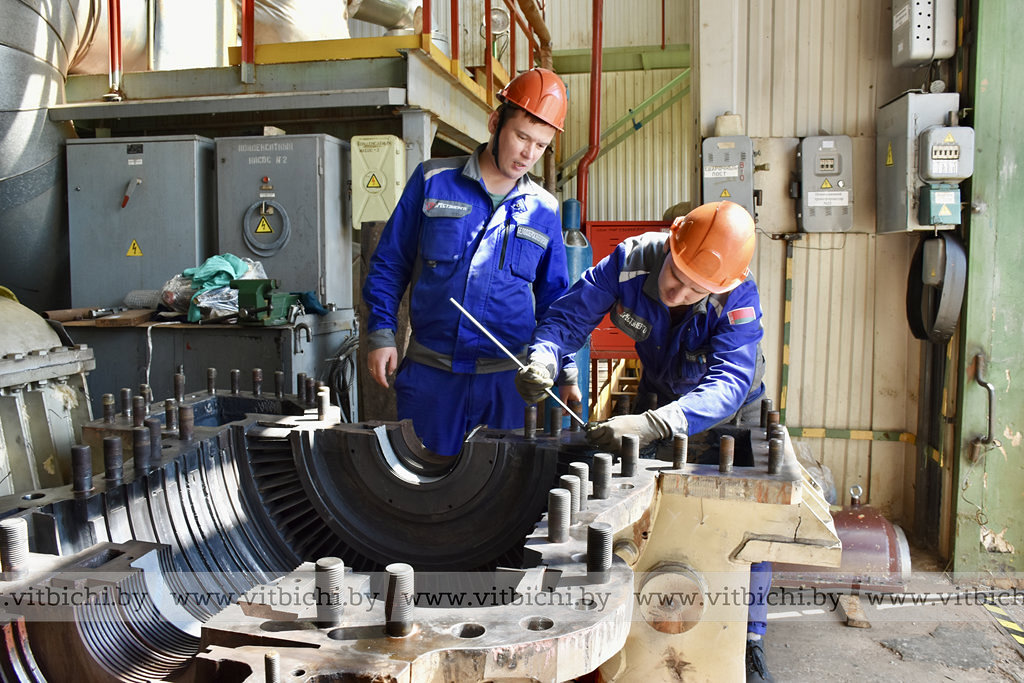

– Уже произведена разборка цилиндра турбины с выемкой ротора и диафрагм, выполнен демонтаж основных элементов, – рассказал Глеб Маханов. – Цилиндр вскоре отправится на ремонт в город Белоозёрск Брестской области. Межремонтный период для этого оборудования, по нашим нормативам, составляет пять лет, а по схеме полного демонтажа всех основных элементов масштабный ремонт паровой турбины будет сделан впервые за 26 лет эксплуатации. Таким образом, ее ресурс продлится еще на 15 – 20 лет. На кардинальное обновление сердца турбины отводится 95 дней.


На площадке работают подрядные организации – филиал «Белоозёрскэнергоремонт» РУП «Брестэнерго», ОАО «Белэнергозащита» и «Белэлектромонтажналадка».

Мини-ТЭЦ электроэнергию пока не вырабатывает, а горячее водоснабжение потребителей ее зоны обслуживания обеспечивает один из пяти водогрейных котлов. Он включен в работу 7 августа после плановой профилактической остановки мини-ТЭЦ. Для обеспечения промышленных потребителей паром в работе находится один из пяти паровых котлов.

Подготовка основного оборудования «Восточной» – важная часть масштабной работы энергетиков по обеспечению надежного прохождения осенне-зимнего периода. Своевременное выполнение ремонтной программы позволит гарантировать устойчивое и бесперебойное теплоснабжение потребителей в период максимальных нагрузок.
